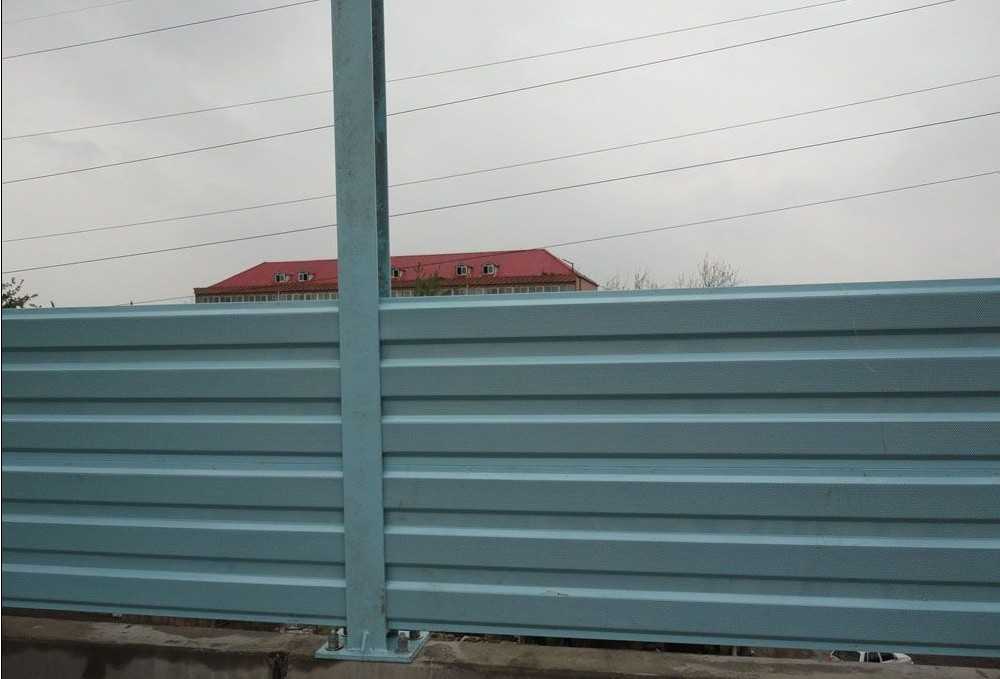

声屏障立柱安装:
(1)安装立柱下的薄螺母、弹性垫圈,并用水平尺调平。
(2)吊运、安装H型钢立柱,安装防松垫圈及双螺母。调整立柱的位置、间距、垂直度后,拧紧上面的螺母,固定好立柱。
(3)立柱调整合格后,立模灌注重力砂浆。
1)支立模板:清理施工部位,提前充分润湿,但不得积水;模板宜采用阻燃塑料模具,拼缝用塑料胶带等封堵,防止漏浆。
2)砂浆搅拌:砂浆按照水料比0.15(±0.01):1进行拌制,严格计量。先将水加入搅拌容器内,采用小型电动搅拌器或搅拌机搅拌,边加砂浆边搅拌,搅拌时间2~4分钟,均匀即可。
3)砂浆灌注:将搅拌均匀的砂浆静置1~2分钟,待其中的气泡基本消失后,即可进行灌注。灌注高度超过立柱下钢板底面5~10mm。如果模板漏浆,要及时补浆。在砂浆初凝后终凝前对施工面层进行抹光压平,并在终凝后进行保湿养护。
4)施加预紧力:砂浆达到设计强度后,施加预紧力拧紧底板上的双螺母,预紧力为130kN(3.15m)和100kN(2.15m)。对应的扭矩为:3.15m高的声屏障,六个螺栓均为700N.m;2.15m高的声屏障,四角螺栓扭矩为540N.m,中间两个螺栓拧紧即可。避免超拧和欠拧。使用的扭力扳手使用前要进行标定,施工时要请工务段派人现场监督签认施工记录。
5)插板:使用吊具,依次按装吸声板。最下一块吸声板与遮板间使用解耦装置,单元板两侧固定三元乙丙单管橡胶垫后与H型钢承插连接,上下单元板间使用三元乙丙橡胶垫,透明隔声板与钢立柱间使用橡胶条进行固定。保证单元板插入H型钢立柱长度不小于40mm。
简支梁梁缝处的吸声板长度要考虑40mm以上的伸缩量,同时满足与H型钢40mm 的承插要求。连续梁梁缝处的钢立柱采用193*L*10*20(mm)的H型钢,单元板长度要根据连续梁的跨度计算伸缩量后确定,保证声屏障单元板与H型钢40mm 的承插要求。竖墙间缝隙用三元乙丙空心橡胶棒封堵。
6)声屏障接地:每个单元相邻吸声板之间用50mm2的铜导线连接,最下一块吸声板与U型螺栓连接,螺栓与纵向50*4热镀锌扁钢之间用50*5的L型扁钢连接,纵向扁钢在螺栓对应位置用M10膨胀螺栓固定在A墙上,纵向扁钢一端与A墙上预留的接地端子连接。
我厂是专业的声屏障的生产厂家。建于2012年,我厂注册资金300万元,生产场地近一万平方米,科研能力强,产品种类齐全。 我厂主导产品:声屏障,公路声屏障,隔声屏障,隔音屏障,高速声屏障,铁路声屏障,高铁声屏障,隔音墙,隔音板,吸音板,吸音墙,消音板等。我厂产品齐全、质量可靠,实行全方位质量体系保证。 我厂可按照客户的要求定做各种型号的产品,满足不同层面的需求。我厂的网址是:www.spzcj.com
如非注明文章皆由最专业的声屏障厂家“川森声屏障”原创,转载请注明出处! 文章地址:http://www.spzcj.com/news/30.htm- 2016-07-09
道路声屏障的顶端设计时有什么要求?
- 2016-07-08
用声屏障如何减小交通中产生的噪音
- 2016-07-08
组合透明声屏障详细介绍
- 2016-07-07
环境噪声污染防治法
- 2016-07-04
声屏障的应用还有好多好处您知道吗?
- 2016-07-04
高速公路穿孔声屏障迎来采购高峰期
- 2016-06-07
声屏障和隔音罩的区别在哪里?
- 2016-06-07
如何提高金属声屏障的防腐性能和防盗性
